Thi công showroom xe máy mất bao lâu

Lịch làm nội thất showroom xe máy theo từng giai đoạn, từ khảo sát, làm sàn, đặt bục tới chỉnh đèn. Kèm những việc dễ làm trễ ngày khai trương.

Trả lời nhanh

Showroom xe máy khoảng 100 m², mặt bằng đã xong phần thô và sàn đủ chịu tải, thì phần nội thất mất khoảng 8 tuần từ khảo sát tới bàn giao. Nếu sàn phải gia cố, lịch có thể kéo tới khoảng 11 tuần. Thời gian chờ giấy tờ PCCC và chờ hãng duyệt bản vẽ được tính riêng.

Thi công showroom xe máy mất bao lâu

Bạn đã ký thuê mặt bằng, hãng đã hẹn ngày giao lô xe đầu tiên. Câu hỏi lớn nhất lúc này là bao giờ showroom mới xong. Với showroom xe máy khoảng 100 m², mặt bằng đã xong phần thô và sàn đủ chịu tải, phần nội thất có thể gói trong khoảng 8 tuần.

Lịch nhanh hay chậm nằm ở bốn chỗ. Sàn có phải gia cố không. Cửa có đủ rộng để dắt xe vào không. Bục trưng bày đặt xưởng mất bao lâu. Giấy tờ phòng cháy chữa cháy (PCCC) có phải chờ không. Dưới đây là lịch từng giai đoạn và những việc nên chốt sớm.

Vì sao showroom xe máy cần lịch làm riêng

Vì sao showroom xe máy cần lịch làm riêng
Phối cảnh minh hoạ Vì sao showroom xe máy cần lịch làm riêng

Nhìn qua, showroom xe máy giống một cửa hàng lớn, trần cao, nhiều đèn. Bắt tay vào làm mới thấy vài hạng mục khác hẳn shop quần áo.

Sàn phải chịu được bánh xe và bục

Sức nặng của chiếc xe dồn xuống hai vệt bánh nhỏ. Thêm bục trưng bày, khách đứng quanh, xe dắt ra vào mỗi ngày. Sàn yếu hoặc lớp hoàn thiện mềm sẽ lún, nứt, trầy chỉ sau vài tháng.

Cửa và lối đi đủ rộng để dắt xe

Xe phải vào được mà không phải nghiêng xe, không quệt gương. Store Supply Warehouse (Mỹ) gợi ý lối đi chính rộng 4–6 feet, lối giữa các dãy kệ 3–4 feet. Mức đó tính cho người đi bộ, chưa tính chuyện dắt xe. Chắc nhất là đẩy thử chiếc xe to nhất bạn định bán qua cửa và qua chỗ hẹp nhất.

Đèn rọi trên thân xe bóng

Sơn bóng và chi tiết mạ crôm phản chiếu ánh đèn rất rõ. Đèn sai góc thì khách đứng ở cửa bị chói, thân xe loang vệt sáng. Phải có xe thật trên bục mới chỉnh đèn được, nên bước này luôn nằm cuối lịch.

Sàn và chân tường lau được dầu nhớt

Xe mới vẫn có thể rỉ dầu, nhất là ở góc giao xe. Sàn và chân tường cần lau sạch được bằng khăn ẩm và nước tẩy thông dụng. Chọn sai vật liệu thì phải làm lại khi showroom đang bán, rất mất khách.

Quy chuẩn của hãng

Đại lý ủy quyền có thể phải theo quy chuẩn riêng của hãng về màu, biển hiệu, quầy tư vấn. Hãy xin bộ quy chuẩn này ngay từ đầu để vẽ đúng một lần. Nếu hãng duyệt bản vẽ trước khi thi công, nhớ cộng thời gian chờ duyệt vào lịch.

Lịch làm tổng thể cho showroom xe máy cỡ vừa

Lịch làm tổng thể cho showroom xe máy cỡ vừa
Phối cảnh minh hoạ Lịch làm tổng thể cho showroom xe máy cỡ vừa

Lịch chia thành năm giai đoạn. Có việc làm nối tiếp, có việc chạy song song. Bục, quầy và kệ gia công ở xưởng trong lúc ngoài công trình làm sàn. Nhờ vậy tổng thời gian ngắn hơn cộng dồn từng bước.

Ví dụ minh hoạ: giả định showroom khoảng 100 m², đã xong phần thô, không phải nới cửa, không phải chờ giấy phép. Cột cuối giả định sàn cũ yếu, phải gia cố trước. Mặt bằng nhỏ hơn có thể nhanh hơn một chút. Mặt bằng lớn, nhiều bục và đèn hơn thì lâu hơn.

Giai đoạn Việc chính Mặt bằng sẵn sàng (tuần) Sàn phải gia cố (tuần)
Khảo sát, bản vẽ thi công. Đo đạc, hỏi tải trọng sàn, chốt vị trí bục, vẽ điện đèn. 2 2
Sàn, điện nước, điều hoà. Gia cố nếu cần, làm sàn hoàn thiện, đi dây, lắp ray đèn. 3 6
Gia công tại xưởng. Bục trưng bày, quầy tư vấn, kệ phụ tùng. làm cùng giai đoạn 2 làm cùng giai đoạn 2
Lắp đặt, hoàn thiện. Lắp bục, quầy, kệ, treo đèn, sơn vách. 2 2
Chỉnh đèn, nghiệm thu. Đưa xe thật lên bục, chỉnh đèn, dắt thử, dọn vệ sinh. 1 1
Tổng. Đã trừ phần làm song song. khoảng 8 khoảng 11

Lịch trên chỉ tính phần nội thất. Lịch này chưa gồm thời gian chờ giấy tờ PCCC, chờ hãng duyệt, xin phép biển lớn hay nới cửa. Những việc đó nên chạy song song từ sớm.

Mẹo nhỏ: lấy ngày khai trương đếm ngược lại, rồi chừa thêm một khoảng dự phòng. Ngày hãng giao xe phải rơi sau lúc sàn đã khô hẳn.

Giai đoạn 1: Khảo sát và làm bản vẽ thi công (1–2 tuần)

Giai đoạn 1: Khảo sát và làm bản vẽ thi công (1–2 tuần)
Phối cảnh minh hoạ Giai đoạn 1: Khảo sát và làm bản vẽ thi công (1–2 tuần)

Giai đoạn này ngắn nhưng quyết định cả lịch phía sau. Sót một chi tiết ở đây, ra công trình mới thấy thì có khi mất cả tuần.

Đo mặt bằng, chụp hiện trạng

Đo mặt tiền, chiều sâu, chiều cao trần, vị trí cột, dầm, tủ điện. Chụp lại tường, sàn, trần trước khi đụng vào. Lỡ có tranh cãi về phát sinh, bộ ảnh này là thứ để đối chiếu.

Hỏi tải trọng sàn trước khi vẽ

Thuê trong toà nhà thì hỏi ban quản lý tải trọng sàn cho phép và xin bản vẽ kết cấu. Thuê nhà ống cũ thì mời kỹ sư kết cấu tới xem tận nơi. Biết sớm phải gia cố, bạn còn thời gian xoay xở thay vì phát hiện khi bục đã đặt xưởng.

Đẩy thử xe qua cửa

Mượn chiếc xe lớn nhất bạn định bán, đẩy qua cửa chính. Đo cả bề ngang tay lái và gương, đừng chỉ đo thân xe. Nới cửa cần chủ nhà đồng ý, nên phải biết ngay tuần đầu.

Chốt vị trí bục, tách mạch điện

Xe tay ga phổ thông có thể xếp thành hàng. Xe phân khối lớn thì mỗi chiếc cần một khoảng riêng để khách đi vòng quanh. Chốt bục trước, vì đèn, ổ cắm và lối đi đều vẽ theo đó.

Bản vẽ điện nên tách mạch đèn rọi xe, đèn chung, đèn quầy và ổ cắm. Bạn bật tắt được từng khu, đỡ tốn điện ngoài giờ đông khách. Khi sửa chữa cũng không phải cắt điện cả showroom.

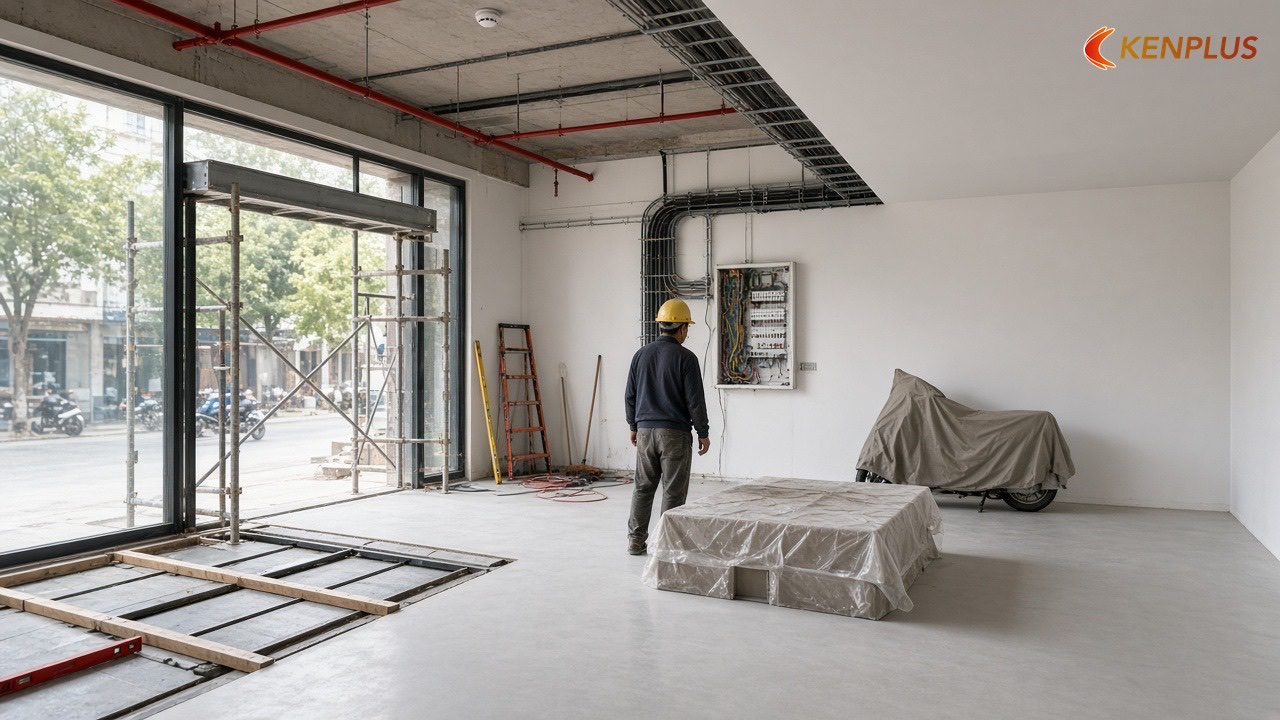

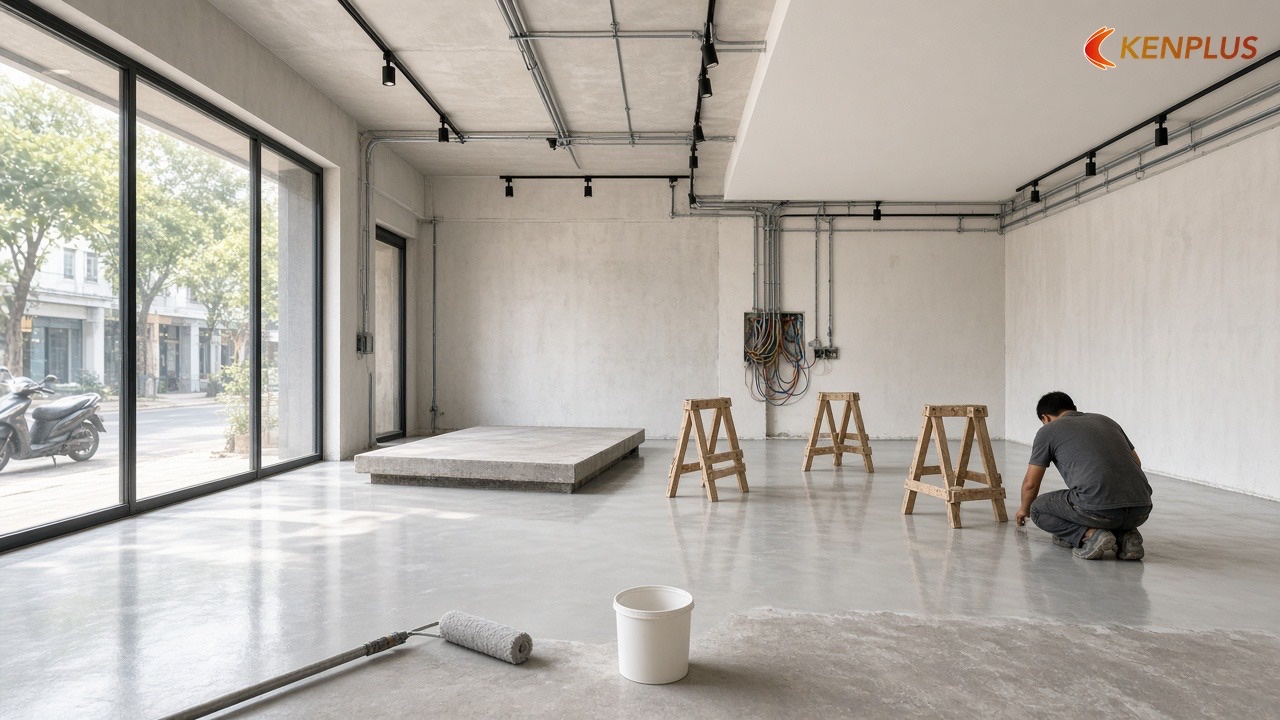

Giai đoạn 2: Sàn, điện nước và điều hoà

Giai đoạn này dài nhất và dễ trễ nhất. Lý do đơn giản: mọi việc phía sau đều đứng trên mặt sàn.

Sơn epoxy hay lát gạch

Sơn epoxy là sơn hai thành phần phủ lên sàn bê tông, khô lại thành một mặt liền, cứng, dễ lau dầu. Gạch porcelain là gạch nung ở nhiệt độ cao, ít hút nước. Epoxy phải mài sàn, quét lót, phủ nhiều lớp rồi chờ khô. Lát gạch thì phải chờ vữa đông kết mới cho vật nặng lên.

Đừng dắt xe lên sàn chưa khô

Mỗi loại sơn, mỗi loại vữa có thời gian chờ riêng ghi trên phiếu kỹ thuật. Hãy yêu cầu nhà thầu ghi đúng thời gian đó vào lịch, đừng ép rút ngắn. Bánh xe hay chân bục đè lên lớp sơn chưa cứng sẽ để lại vết lõm, bong mảng.

Đi điện xong mới đóng trần

Ray đèn là thanh dẫn điện gắn trên trần, đèn rọi cắm vào và trượt được dọc thanh. Ray, dây đèn rọi, ổ cắm quầy và màn hình phải xong trước khi đóng trần. Thêm một điểm đèn sau đó là phải khoét, vá, sơn lại.

Điều hoà cho mặt tiền kính

Mặt tiền kính rộng, cửa mở cả ngày, nắng chiều chiếu vào thì phòng nóng rất nhanh. Khi chọn công suất điều hoà, hãy cho thợ biết hướng mặt tiền và chuyện cửa mở liên tục. Đừng chỉ tính theo diện tích.

Giai đoạn 3: Bục trưng bày, quầy và kệ phụ tùng

Bục, quầy tư vấn, kệ mũ bảo hiểm nên đặt xưởng ngay khi chốt bản vẽ. Đợi sàn xong mới đặt bục là cách nhanh nhất để lỡ ngày khai trương.

Thử tải bục tại xưởng

Trước khi chở ra công trình, nhờ xưởng đặt lên bục một vật nặng tương đương chiếc xe sẽ trưng bày. Xem bục có võng, có kêu, có lung lay không. Sửa ở xưởng vừa rẻ vừa nhanh hơn sửa tại showroom.

Bục bắt chắc xuống sàn, phụ kiện lên tường

Bục có xe đứng trên, khách hay tựa tay vào, nên cần bắt vít xuống sàn hoặc có đế đủ rộng. Vị trí bắt vít phải tính trước khi làm sàn, để không khoan trúng ống điện ngầm. Mũ bảo hiểm, áo mưa, phụ tùng nhỏ nên lên kệ sát tường, giữa sàn dành cho xe. Muốn bớt phát sinh ở bước này, bạn có thể đọc thêm kinh nghiệm thi công showroom xe máy ít phát sinh.

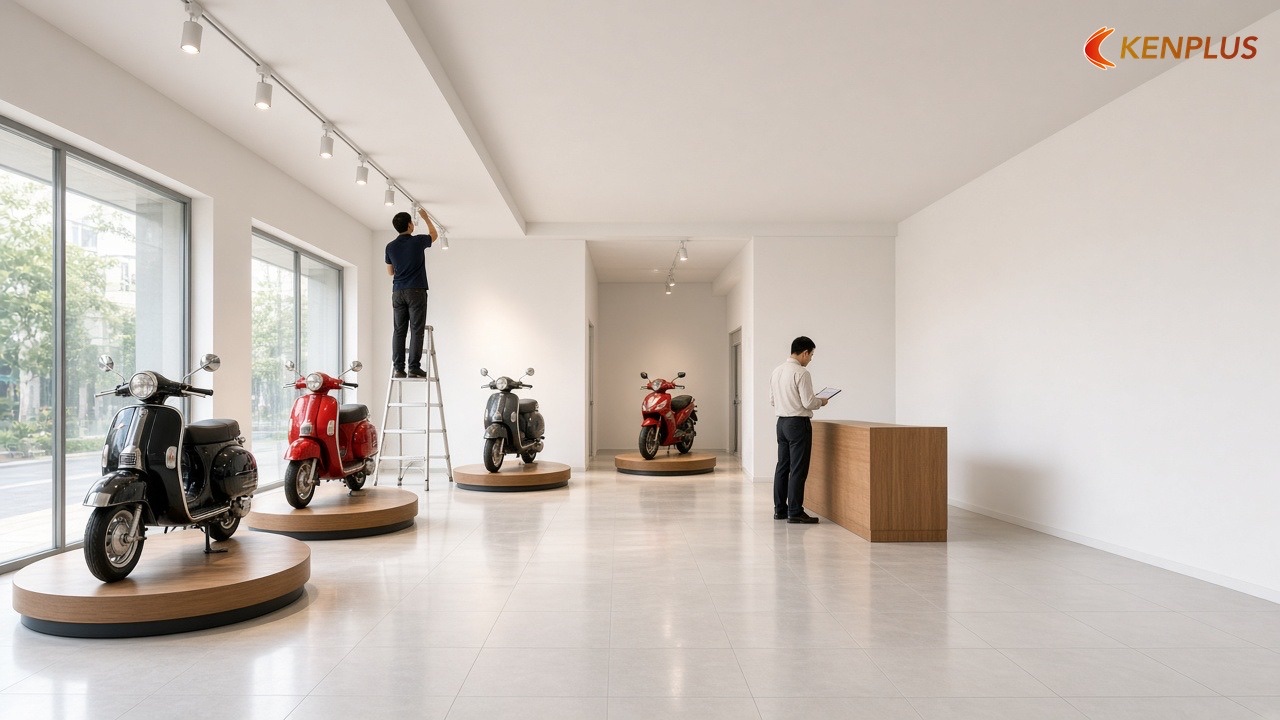

Giai đoạn 4: Chỉnh đèn và nghiệm thu

Lắp xong bục và quầy thì đưa xe thật lên đúng chỗ, rồi mới chỉnh đèn. Chỉnh lúc showroom còn trống thì xe vào là ánh sáng lệch hết.

Chỉnh đèn cả ban ngày lẫn buổi tối

Ban ngày nắng từ mặt kính lấn ánh đèn. Buổi tối vệt phản chiếu trên thân xe rõ hơn. Bạn đứng ở cửa, ở quầy, ở lối đi rồi nhìn từng chiếc, chỗ nào chói thì xoay đèn. Muốn tìm hiểu kỹ hơn, bạn xem bài thiết kế hệ đèn rọi cho showroom xe máy.

Dắt xe thử theo lối đi

Dắt một chiếc xe từ cửa vào bục, rồi từ bục ra chỗ giao xe. Thử xoay tay lái ở chỗ hẹp nhất. Nếu phải lùi lại hay nhấc bánh thì lối đi đang quá hẹp, nên dời bục ngay trước khai trương.

Giấy tờ cần nhận khi bàn giao

Hãy xin bản vẽ hoàn công điện, tức bản vẽ đúng như thực tế đã làm. Xin thêm danh sách mã đèn, hướng dẫn lau sàn và phiếu bảo hành từng hạng mục. Sau này sửa chữa hay mở rộng, bạn sẽ cần tới chúng.

Giấy tờ PCCC và biển hiệu có thể làm trễ ngày mở cửa

Hai việc này chạy theo đường riêng. Nội thất xong mà giấy tờ chưa xong thì vẫn chưa mở cửa được.

Showroom trong nhà ống

Theo Điều 21 Luật 55/2024/QH15 về phòng cháy, chữa cháy, nhà ở kết hợp kinh doanh phải có điện an toàn, biển cấm, biển báo, biển chỉ dẫn. Điều 8 khoản 8 điểm b nói người thuê nhà cũng chịu trách nhiệm này. Theo Phụ lục I mục 32 Nghị định 105/2025/NĐ-CP, diện tích kinh doanh từ 50 m² trở lên thuộc diện quản lý về PCCC. Khi đó, Điều 23 Luật 55/2024/QH15 yêu cầu có nội quy, phương tiện chữa cháy, phương án chữa cháy và người phụ trách.

Có phải thẩm định thiết kế PCCC không

Từ 15/09/2026, Nghị định 347/2026/NĐ-CP thay Phụ lục III của Nghị định 105/2025/NĐ-CP. Mục 8 của phụ lục mới loại trừ nhà ở riêng lẻ có kết hợp kinh doanh. Vì vậy showroom cỡ vừa trong nhà ống nhiều khả năng không phải thẩm định. Cách xếp loại có thể khác nhau, nên hỏi cơ quan PCCC địa phương trước khi khởi công nhé.

Showroom trong trung tâm thương mại thì hỏi ban quản lý quy trình duyệt bản vẽ cải tạo. Dời đầu phun nước hay đầu báo cháy theo trần mới có thể phải chờ toà nhà xếp người. Chi tiết hơn có ở bài yêu cầu PCCC khi mở showroom xe máy.

Biển hiệu làm song song

Biển hiệu có thể gia công cùng lúc với giai đoạn 2 và 3. Theo Điều 34 Luật Quảng cáo 16/2012/QH13, biển ngang cao tối đa 2 m, dài không quá mặt tiền. Biển khung kim loại gắn vào nhà, diện tích một mặt trên 20 m², phải xin giấy phép xây dựng (Điều 31 khoản 2 điểm b). Biển treo ngang lối vào thì QCVN 17:2018/BXD mục 2.2.3.2 yêu cầu mép dưới cách mặt lối đi không nhỏ hơn 4,25 m.

Từ 01/01/2026, Luật 75/2025/QH15 bổ sung khoản 5 Điều 31 Luật Quảng cáo. Chủ biển chịu trách nhiệm cả an toàn cháy nổ của biển. Vì vậy hộp đèn, biển LED cần đi dây cẩn thận như điện trong nhà.

Những việc dễ làm chậm ngày khai trương

  • Phát hiện sàn yếu quá muộn. Bục đã đặt xưởng mới gia cố thì cả lịch lùi theo.
  • Đổi ý sau khi chốt bản vẽ. Dời một bục là phải dời theo đèn, ổ cắm, có khi cả mảng sàn.
  • Thiếu công suất điện. Đèn rọi, điều hoà, màn hình cùng chạy có thể vượt mức điện hiện có. Xin nâng công suất cần thời gian, nên hỏi điện lực từ giai đoạn 1.
  • Đặt đèn, vật tư muộn. Hàng phải chờ về thì đặt ngay khi chốt bản vẽ.
  • Giới hạn giờ thi công. Toà nhà hay khu phố chỉ cho làm ban đêm thì lịch dài hơn bảng ở trên.

Cách giữ đúng hẹn mà không làm ẩu

Nếu phải rút ngắn, hãy rút ở phần trang trí phụ. Đừng cắt thời gian chờ sàn khô.

Chia hợp đồng theo mốc: xong sàn, xong điện đèn, xong bục và quầy, bàn giao. Nghiệm thu từng mốc rồi mới thanh toán đợt sau. Làm vậy bạn biết sớm lịch đang trễ ở đâu.

Khi lên kế hoạch quảng cáo khai trương, đừng lấy đúng ngày nhà thầu hẹn bàn giao. Nếu xong đúng hẹn, bạn dùng khoảng dư để tập cho nhân viên xếp xe, đón vài khách quen trước ngày mở chính thức.

Tham khảo chi phí từ công trình đã làm

Bảng dưới lấy từ các showroom KenPlus đã làm, có diện tích và chi phí từng nơi. Các showroom này bán đồ điện, đèn trang trí, tranh và xe đạp. Showroom xe máy có thêm phần sàn chịu tải và bục xe. Vì vậy bạn dùng bảng để hình dung chi phí theo diện tích, chưa phải báo giá.

5 công trình có đủ diện tích và chi phí trong hồ sơ: 30 m² – 150 m², 4–6,7 triệu/m².

Công trìnhDiện tíchChi phíTriệu/m²Hạng mục
Cửa hàng xe đạp Fx Bike cá tính nổi trội30 m²200 tr6,7Thiết kế
Phòng trưng bày tranh chị Nga tại Hà Nội40 m²250 tr6,3Thiết kế
Showroom phòng tranh TRANHSONDAU.COM tại Hà Nội60 m²240 tr4Thiết kế
Showroom đèn Dandi Home hiện đại đầy cuốn hút70 m²350 tr5Thiết kế
Showroom đồ điện gia dụng Phúc Nguyệt150 m²1.000 tr6,7Thiết kế

Muốn xem cách tính giá, bạn mở trang giá thi công showroom theo m². Có mặt bằng cụ thể thì gửi qua trang nhận báo giá để được tính riêng.

Nếu bạn đã có mặt bằng và một ngày khai trương trong đầu, hãy gửi cho KenPlus kích thước, ảnh hiện trạng và dòng xe định bán. Đội thiết kế sẽ cùng bạn xếp bố trí và lên lịch làm sát với mặt bằng của mình.

Câu hỏi thường gặp

Showroom xe máy khoảng 100 m² làm nội thất mất bao lâu?

Nếu mặt bằng đã xong phần thô, sàn đủ chịu tải và không phải nới cửa, phần nội thất có thể xong trong khoảng 8 tuần. Sàn phải gia cố thì có thể kéo tới khoảng 11 tuần. Thời gian chờ giấy tờ PCCC hay chờ hãng duyệt được tính riêng.

Có nên nhận xe về trưng bày khi đang thi công không?

Không nên. Bụi mài sàn, sơn, keo bám vào xe mới rất khó làm sạch. Bạn nên hẹn hãng giao xe sau khi sàn đã khô và bục, quầy đã lắp xong.

Sàn sơn epoxy phải chờ bao lâu mới dắt xe vào được?

Thời gian chờ khác nhau theo từng loại sơn và thời tiết. Con số chính xác nằm trên phiếu kỹ thuật của hãng sơn. Hãy xin nhà thầu xem phiếu này và ghi thời gian chờ vào lịch.

Showroom xe máy trong nhà ống có phải thẩm định thiết kế PCCC không?

Phụ lục III mới theo Nghị định 347/2026/NĐ-CP loại trừ nhà ở riêng lẻ có kết hợp kinh doanh ở mục 8. Vì vậy showroom cỡ vừa trong nhà ống nhiều khả năng không phải thẩm định. Diện tích kinh doanh từ 50 m² trở lên vẫn thuộc diện quản lý về PCCC. Hỏi cơ quan PCCC địa phương là chắc nhất.

Muốn khai trương sớm thì nên hoãn việc gì?

Giữ nguyên sàn, điện và đèn rọi xe, vì khách nhìn và đi trên chúng mỗi ngày. Có thể hoãn trang trí phụ, biển LED phụ hay vài kệ phụ kiện. Các hạng mục này lắp thêm sau khai trương được mà không phải đóng cửa showroom.

Miễn phí, không ràng buộc

Gửi kích thước, nhận sơ đồ bố trí trong ngày

Cho chúng tôi mặt tiền, chiều sâu và mô hình kinh doanh. Trong ngày làm việc bạn nhận sơ đồ bố trí cho đúng mặt bằng đó, kèm khoảng chi phí đối chiếu từ hồ sơ công trình thật.
